Выполненный проект

Объект № 11: трассировка кабельных линий перед установкой муфт

Выполнили трассировку двух кабельных линий в общей траншее, определили их привязку к рубильникам, измерили сопротивление изоляции до и после установки муфт и оформили протоколы.

Все проекты
Объект № 11: трассировка кабельных линий перед установкой муфт
Ход работ

О проекте

На объекте требовалось идентифицировать две кабельные линии, проложенные в общей траншее, и определить, к какому рубильнику на подстанции относится каждая из них. Трассировку выполнили перед последующим проколом кабелей и установкой муфт сторонней подрядной организацией. Сопротивление изоляции измерили до и после монтажа муфт, результаты оформили протоколами.

2 кабелятребовалось идентифицировать
1 траншеяобщая трасса двух линий
До и последва этапа измерений сопротивления изоляции
Протоколыоформлены по результатам измерений
Задача на объекте

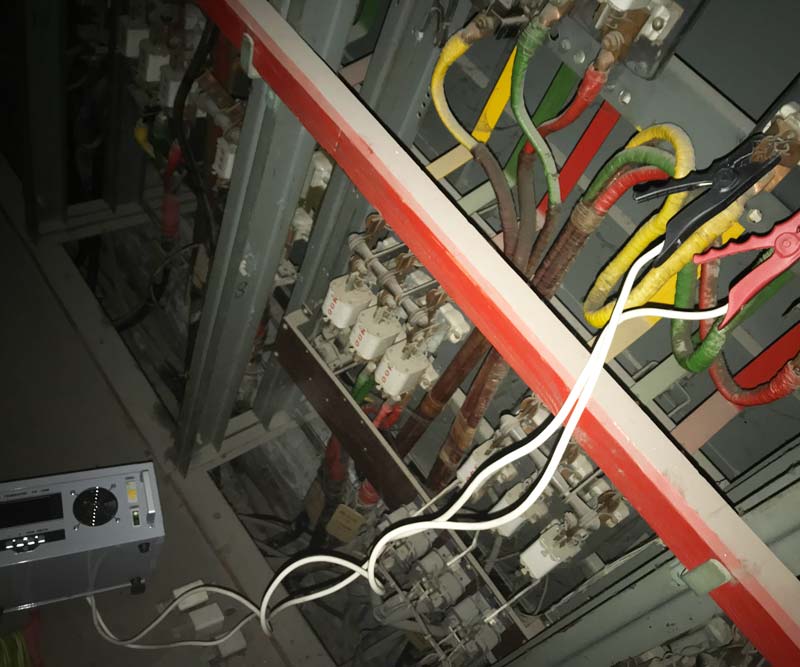

Установить соответствие двух кабелей рубильникам на подстанции

Две линии проходили в одной траншее, поэтому перед вмешательством в кабельную трассу требовалось точно определить назначение каждого кабеля и его привязку к коммутационному аппарату на подстанции.

Полученные данные были необходимы для последующего прокола кабелей и установки кабельных муфт. Эти операции выполняла сторонняя подрядная организация.

Причина дальнейших работ

Повреждение кабелей во время строительства

Кабельные линии были повреждены ковшом экскаватора при проведении строительных работ. После повреждения часть трассы была проложена новыми кабелями, а перед установкой муфт потребовалась точная идентификация линий.

Состав и границы проекта

Какие работы зафиксированы в кейсе

Диагностика и контроль

Трассировка, измерения и протоколы

  • трассировка двух кабельных линий;
  • определение привязки кабелей к рубильникам;
  • измерение сопротивления изоляции до установки муфт;
  • повторное измерение после установки муфт;
  • оформление протоколов измерений.
Сторонний подрядчик

Работы с кабелями и муфтами

  • последующий прокол кабельных линий;
  • установка кабельных муфт.

Монтаж муфт не относился к объёму работ нашей компании на этом объекте.

Последовательность работ

От идентификации линий до повторного контроля

Работы были организованы вокруг монтажа кабельных муфт: сначала требовалось определить линии и проверить изоляцию, затем — выполнить повторное измерение и оформить результаты.

  1. 01Трассировкаидентификация двух кабелей в общей траншее
  2. 02Привязка линийопределение соответствующих рубильников
  3. 03Контроль до монтажаизмерение сопротивления изоляции
  4. 04Работы подрядчикапрокол кабелей и установка муфт
  5. 05Повторный контрольизмерение изоляции после монтажа
  6. 06Протоколыоформление результатов измерений
Контроль изоляции

Измерения до и после установки муфт

Сопротивление изоляции кабелей измерили на двух этапах: перед работами с кабельными муфтами и после завершения их установки.

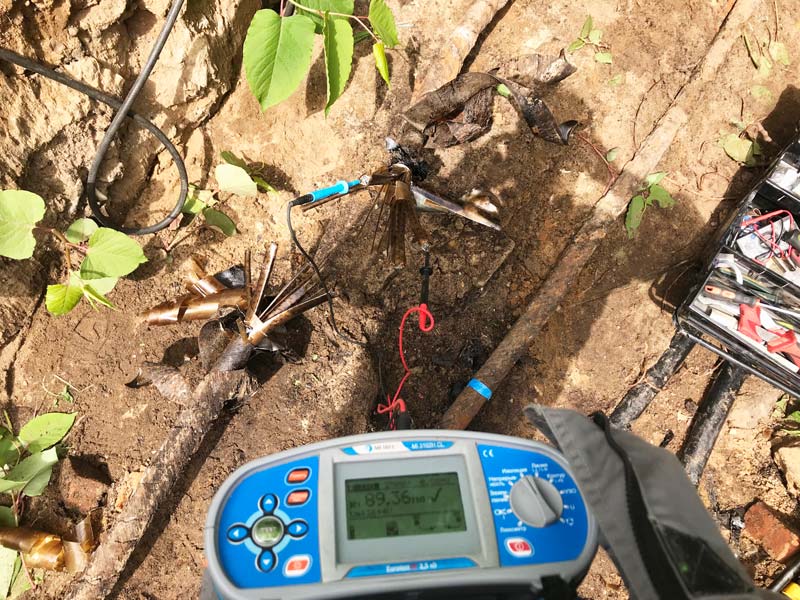

Этап 1 До установки муфт

Проверка сопротивления изоляции перед работами стороннего подрядчика.

Этап 2 После установки муфт

Повторная проверка сопротивления изоляции после завершения монтажа.

Документирование: по результатам измерений были оформлены и выданы протоколы на кабели.

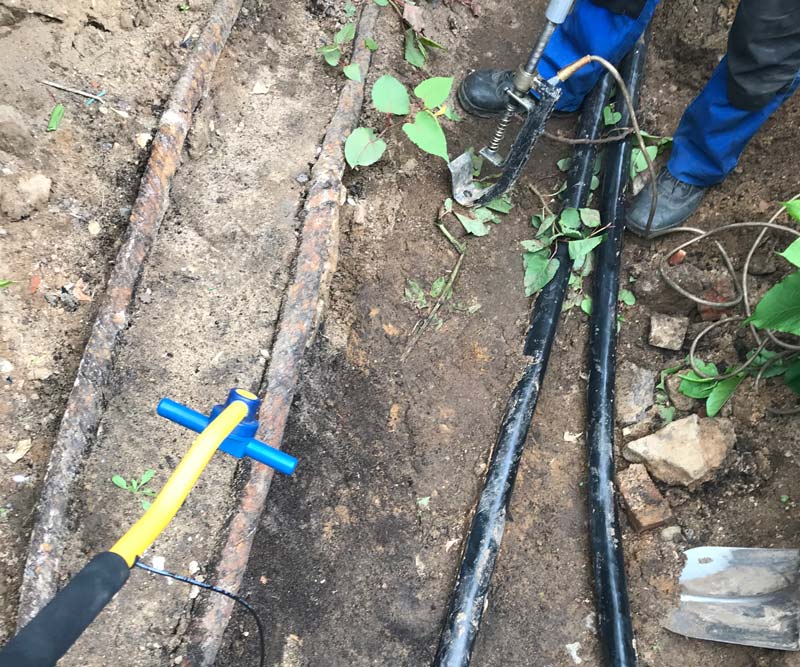

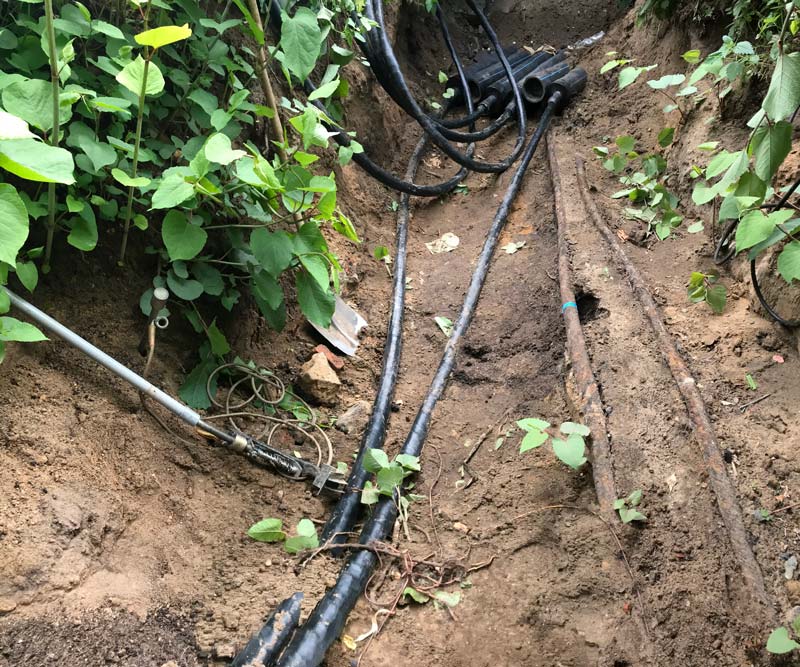

Фотографии с объекта
Итог работ

Определена привязка кабелей и оформлены протоколы

В результате трассировки установили соответствие двух кабельных линий рубильникам на подстанции. Сопротивление изоляции измерили до и после установки муфт сторонним подрядчиком, а результаты измерений оформили протоколами на кабели.

2идентифицированные линии
2этапа контроля изоляции
