Объект № 15: электромонтажные работы на складе в Московской области

На складе в Московской области за три недели бригада из трёх человек проложила около 3 км кабеля, смонтировала около 120 м металлического лотка и установила около 60 розеток и выключателей. Финальный монтаж части устройств был отложен до завершения отделочных работ.

Все проекты
Объект № 15: электромонтажные работы на складе в Московской области
Ход работ

О проекте

На складе в Московской области бригада из трёх специалистов за три недели выполнила основной объём электромонтажных работ с материалами заказчика. Проложено около 3 км кабеля, смонтировано порядка 120 м металлического лотка и 40 м штробы, установлено около 60 розеток и выключателей.

≈ 3 кмпроложенного кабеля
≈ 120 мметаллического лотка
40 мвыполненной штробы
≈ 60розеток и выключателей
3 неделипродолжительность этапа
3 человекасостав монтажной бригады

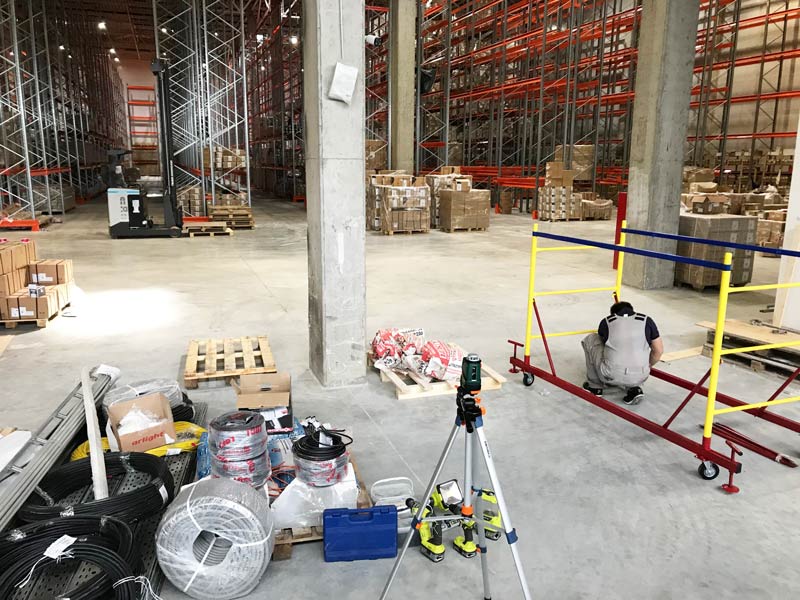

Задача на объекте

Организовать электроснабжение складской и офисной зон

Работы выполнялись на складском объекте в Московской области с использованием материалов, предоставленных заказчиком. В проект вошли кабельные трассы, силовые и слаботочные лотки, электропроводка в трубах, распределительные коробки, розетки, выключатели и электрощиты.

Для складской и офисной частей применили разные способы подключения. Решение по складской зоне предварительно согласовали с главным энергетиком комплекса.

Складская зона

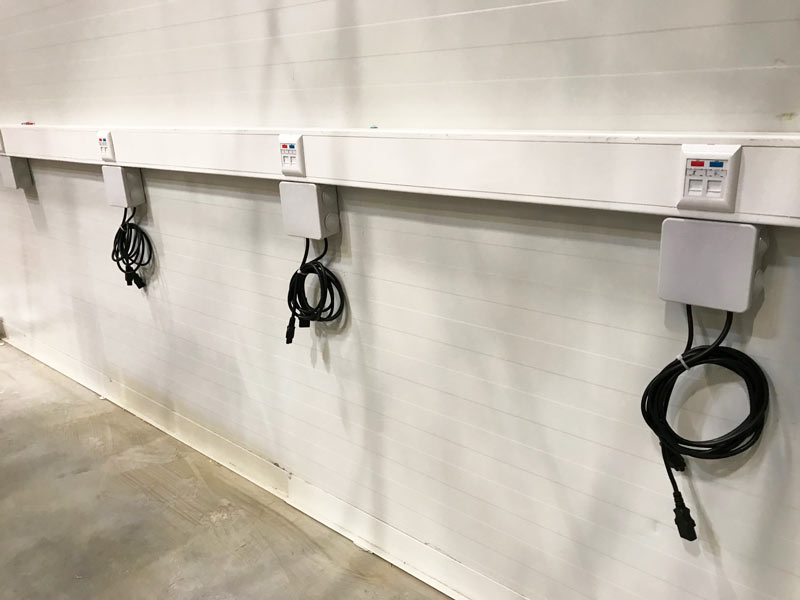

Подключение через распределительные коробки

Кабели с разъёмами для системных блоков и мониторов подключили в распределительных коробках без использования обычных розеток. Такое решение было выбрано с учётом ограничения по пожарной безопасности, действовавшего именно на этом объекте.

Офисная зона

Розетки, выключатели и скрытые участки

В офисной части проложили электропроводку, установили розетки и выключатели. Часть конечных устройств оставили до завершения финишной отделки помещений.

Состав работ

Монтаж кабельных трасс, электропроводки и щитов

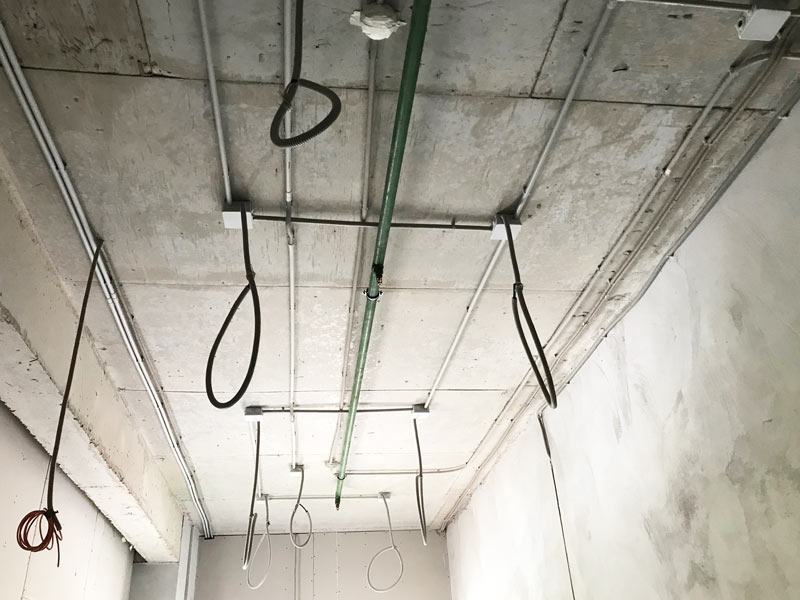

01

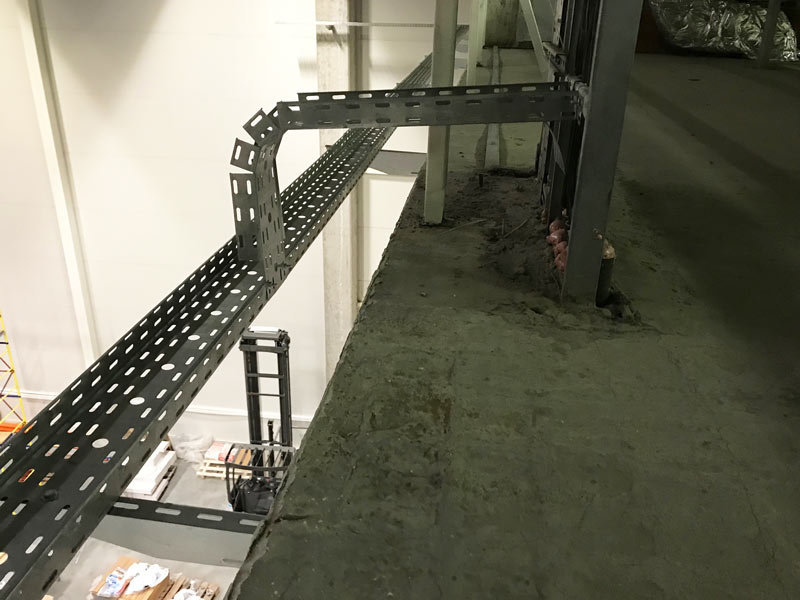

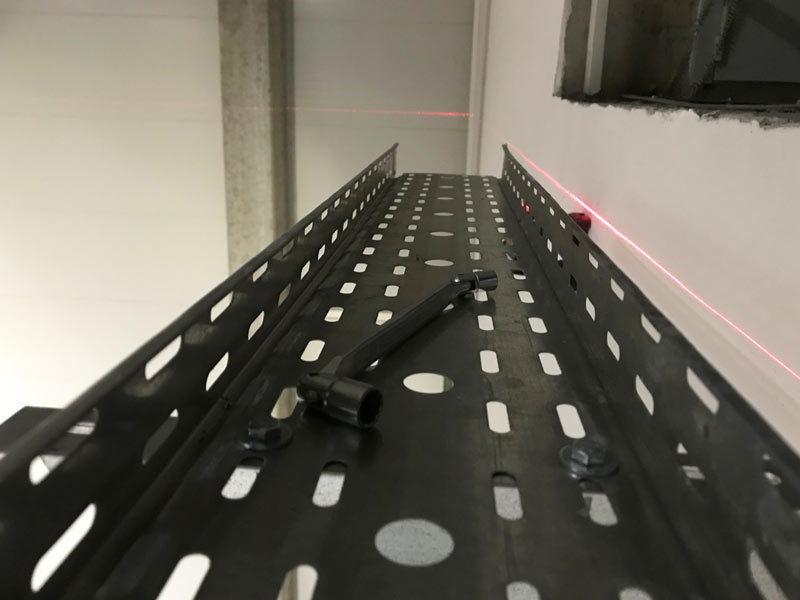

Перфорированный лоток

Силовые кабели проложены в перфорированном лотке с креплением трассы на консолях и шпильках.

02

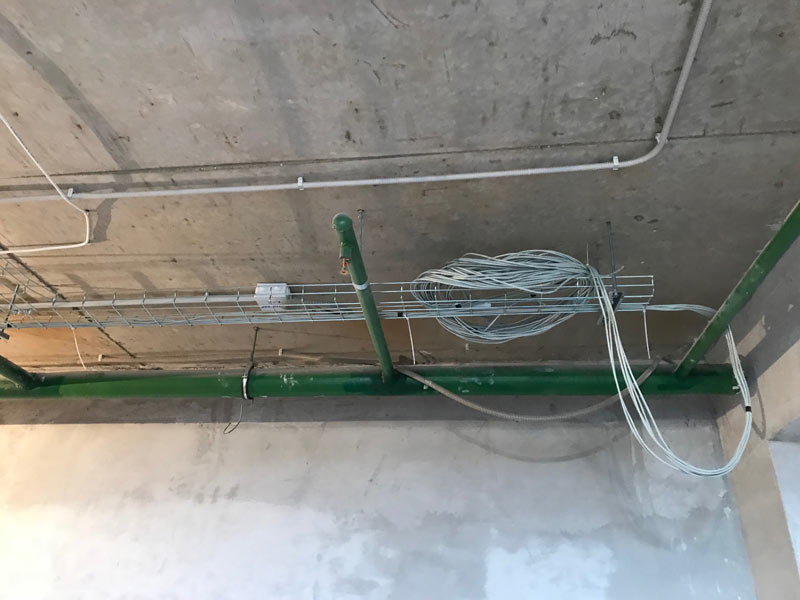

Проволочный лоток

Для слаботочных кабелей связи смонтированы отдельные участки проволочного лотка.

03

Электропроводка

Линии проложены в жёсткой и гофрированной трубе, а также в металлических лотках.

04

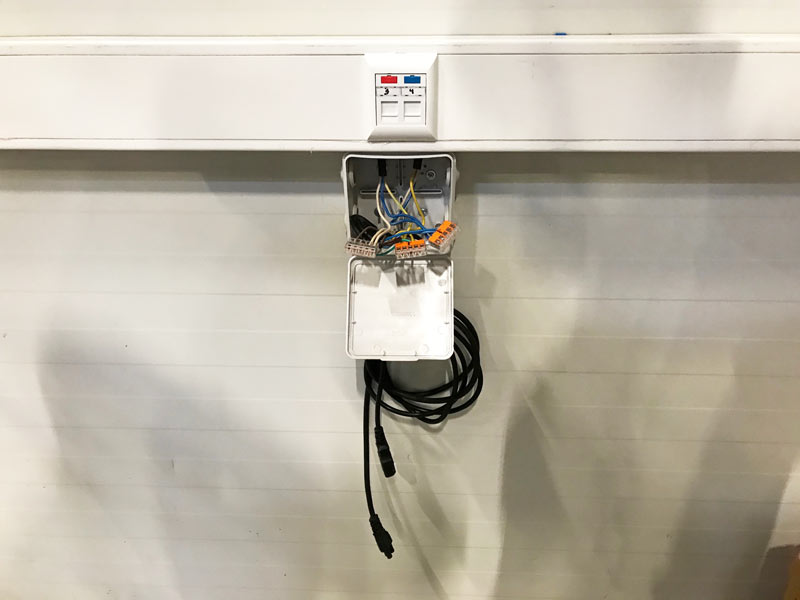

Точки подключения

Смонтированы и подключены распределительные коробки, установлены розетки и выключатели.

05

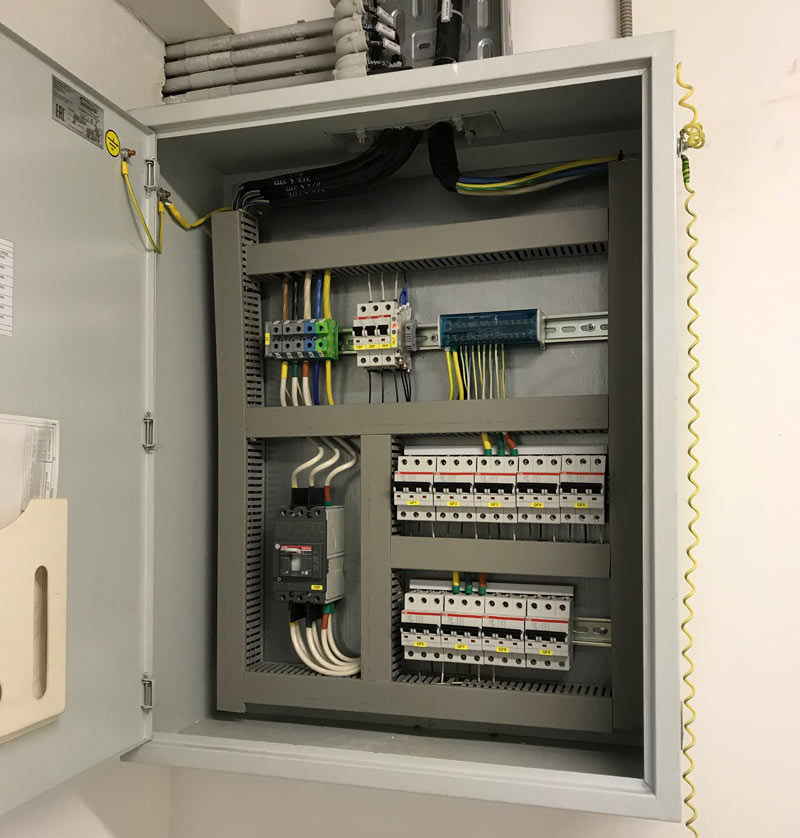

Электрощиты

Выполнены сборка и монтаж электрощитов.

Разделение трасс

Отдельные решения для силовых и слаботочных линий

В составе работ силовые и слаботочные линии разделили по типам кабельных трасс: для них использовали перфорированные и проволочные лотки, а проводку в помещениях прокладывали в трубах и металлических лотках.

Силовые линии Перфорированный лоток крепление на консолях и шпильках
Кабели связи Проволочный лоток отдельная трасса для слаботочных линий
Проводка в помещениях Трубы и металлические лотки жёсткая и гофрированная труба

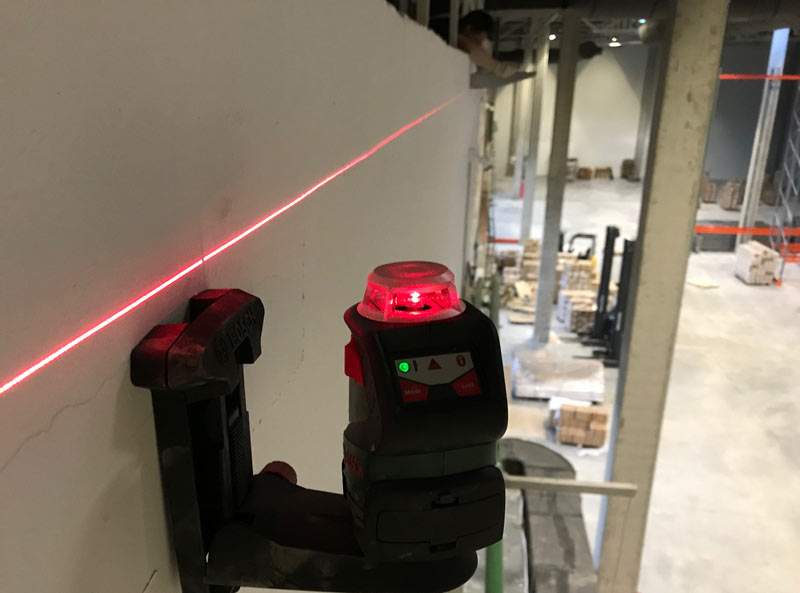

Фотографии с объекта
Статус работ

Основной монтажный объём выполнен за три недели

Бригада из трёх человек завершила предусмотренный на этом этапе объём электромонтажа. На момент исходной записи дальнейшие работы ожидали окончания финишной отделки.

После готовности помещений предусматривались установка и подключение светильников, установка рамок на электроустановочные изделия и подключение других конечных устройств.

3недели
3специалиста
